2022年春節前夕,天水公司承接了水源替代—百股水廠管線改造工程。該工程將實現地下水源壓采,通過百股水廠進出管線改造將凈水廠出水通過百股水廠向大穆水廠輸送。
2月7日,天水公司負責人進行實地勘察,開會研究拿出《土方開發方案》《吊裝方案》《防護方案》三項工程施工方案。

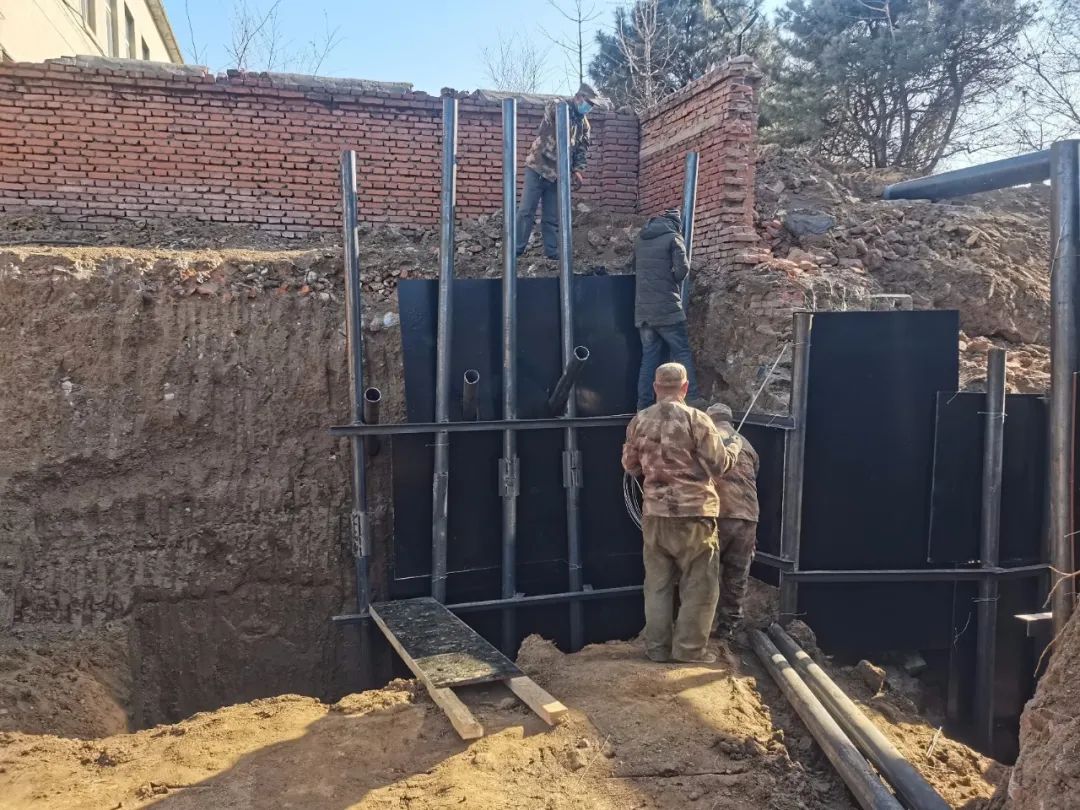

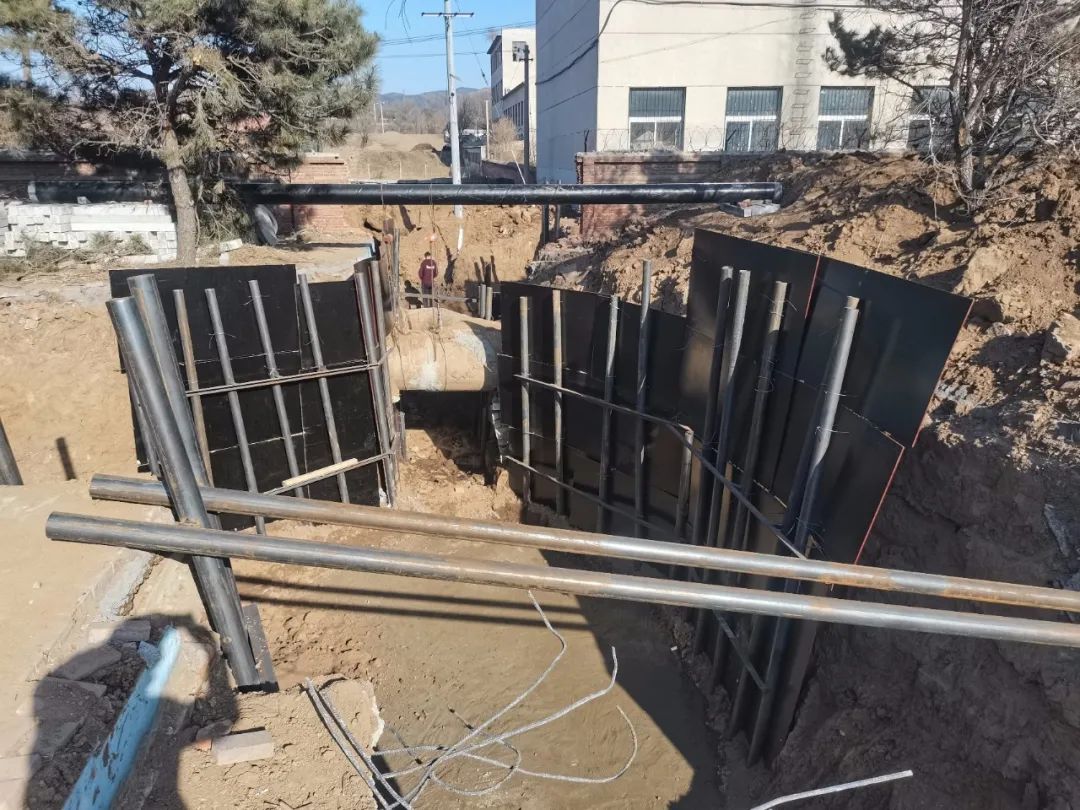

工程前期,天水公司工人克服天氣寒冷、作業面小等困難,在凍土層厚達800mm的情況下開挖了深度7000mm的作業坑,土石方量高達1500立方米。天氣轉暖后,土層開化,又接連進行地抗防護及坑壁塌方防護。
2月18日,施工人員進場,開始第一階段施工,焊工在現場自制DN800X90°彎頭、DN800X45°彎頭、DN800X30°彎頭、DN1000短管甲等管件共5件;制作各種管徑三通、變徑、彎頭、雙法短管等預制件6件;并對DN400、DN600、DN1000等管件進行焊接。
施工人員保質保量完成了第一階段工程,第二階段工程施工正有序進行中。
